CẬP NHẬT TIẾN ĐỘ DỰ ÁN NHÀ MÁY ĐIỆN SINH KHỐI YÊN BÁI 1 VÀ DỰ ÁN NHÀ MÁY ĐIỆN SINH KHỐI TUYÊN QUANG

Hiện nay, công tác chuẩn bị mặt bằng cho Dự án Nhà máy Điện sinh khối Yên Bái 1 và Dự án Nhà máy Điện sinh khối Tuyên Quang đang được Tổng thầu EPC – PECC2 khẩn trương triển khai theo đúng tiến độ kế hoạch.

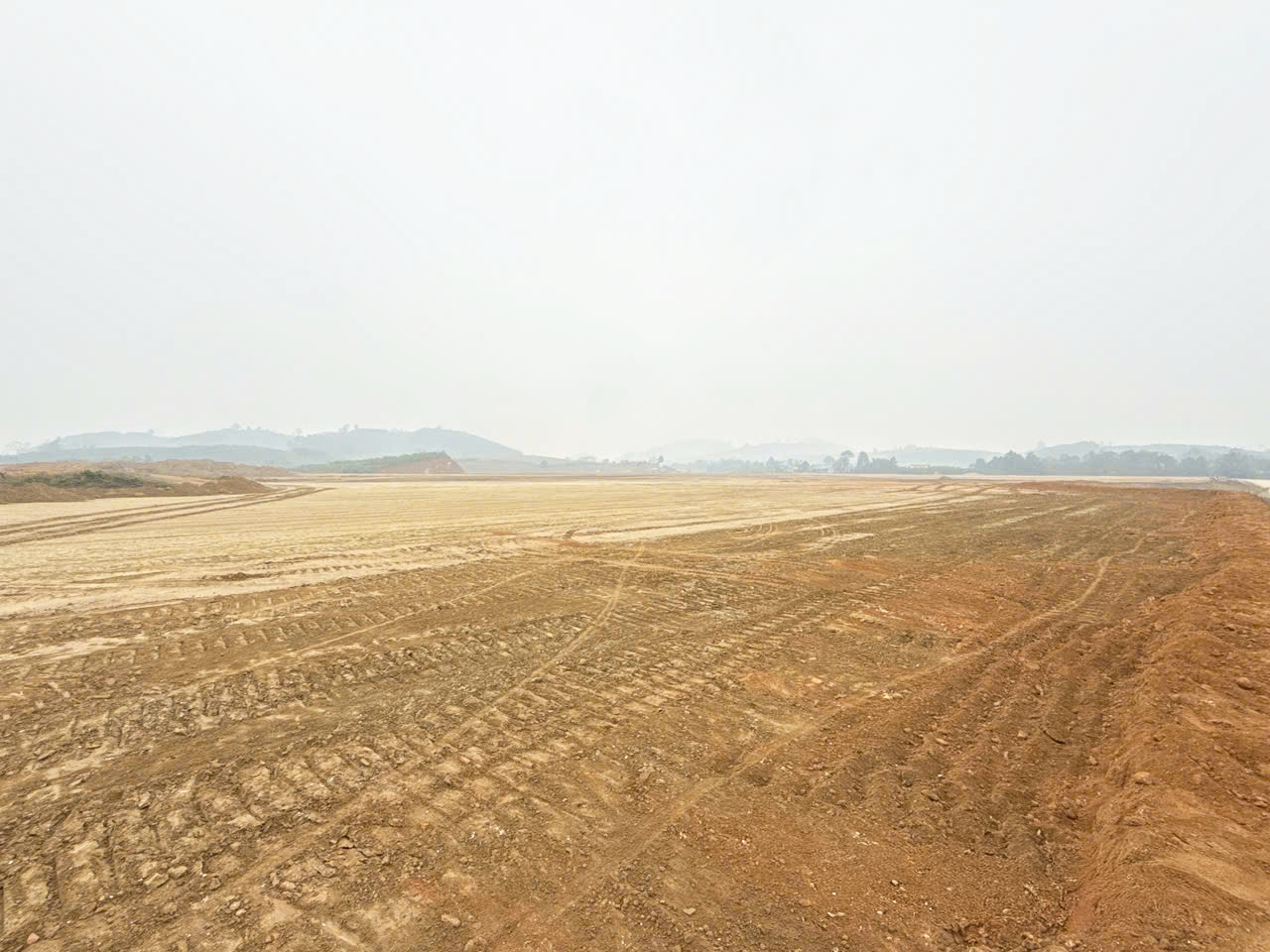

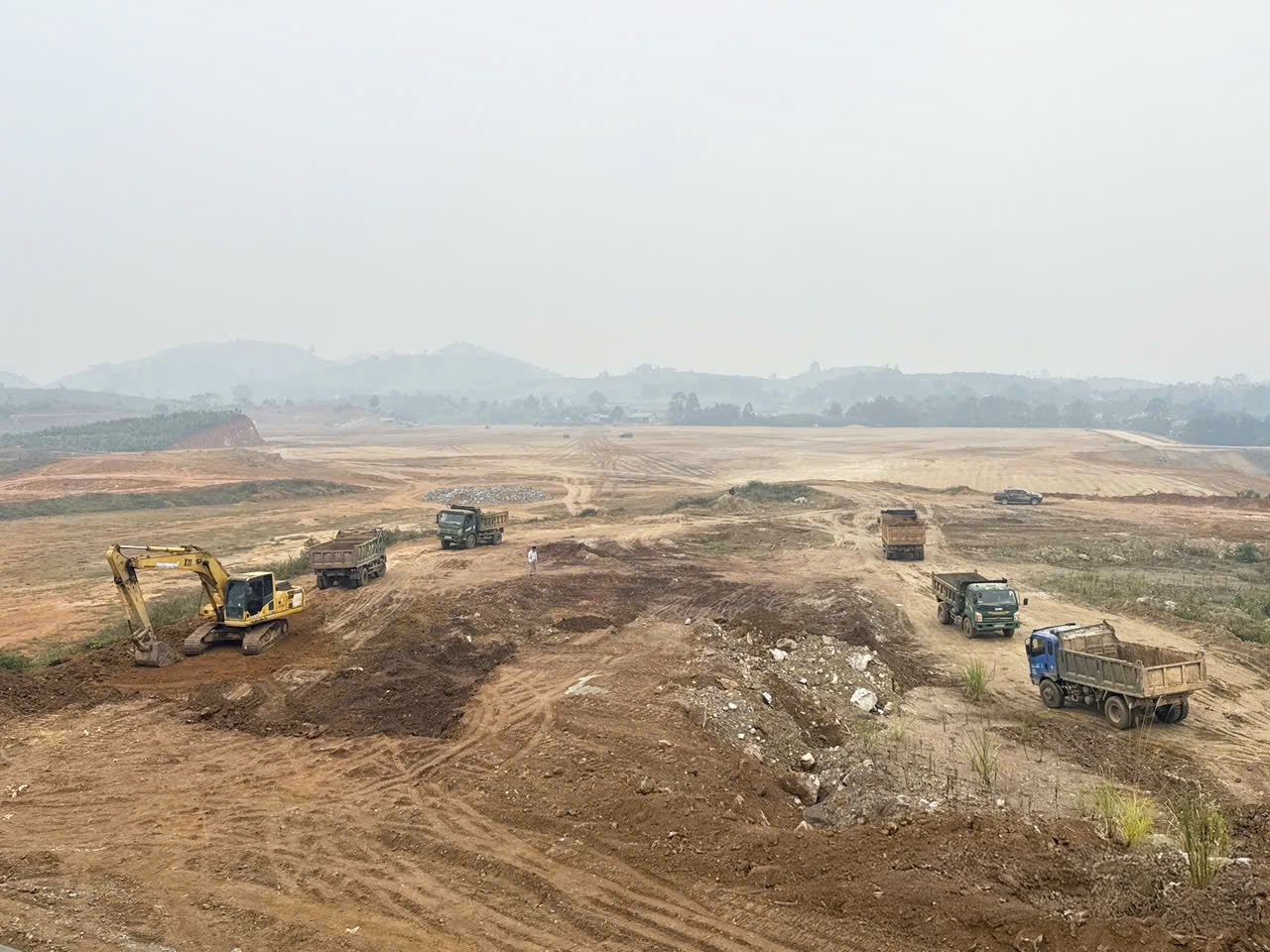

Cập nhật công tác triển khai tại công trường Dự án Nhà máy Điện sinh khối Yên Bái 1.

Cập nhật tiến độ thi công tại công trường Dự án Nhà máy Điện sinh khối Tuyên Quang.

Tại công trường, các hạng mục bước đầu như khảo sát hiện trạng, san lấp mặt bằng, hoàn thiện hạ tầng kỹ thuật phục vụ thi công và xây dựng văn phòng công trường đang được triển khai đồng bộ nhằm đáp ứng yêu cầu điều hành, phối hợp và quản lý dự án giữa các bên tham gia. Toàn bộ quá trình thực hiện được kiểm soát chặt chẽ, bảo đảm tuân thủ nghiêm ngặt các yêu cầu về an toàn lao động, môi trường và chất lượng công trình.

Công tác chuẩn bị mặt bằng tại Dự án Nhà máy Điện sinh khối Yên Bái 1 đang được triển khai theo đúng tiến độ.

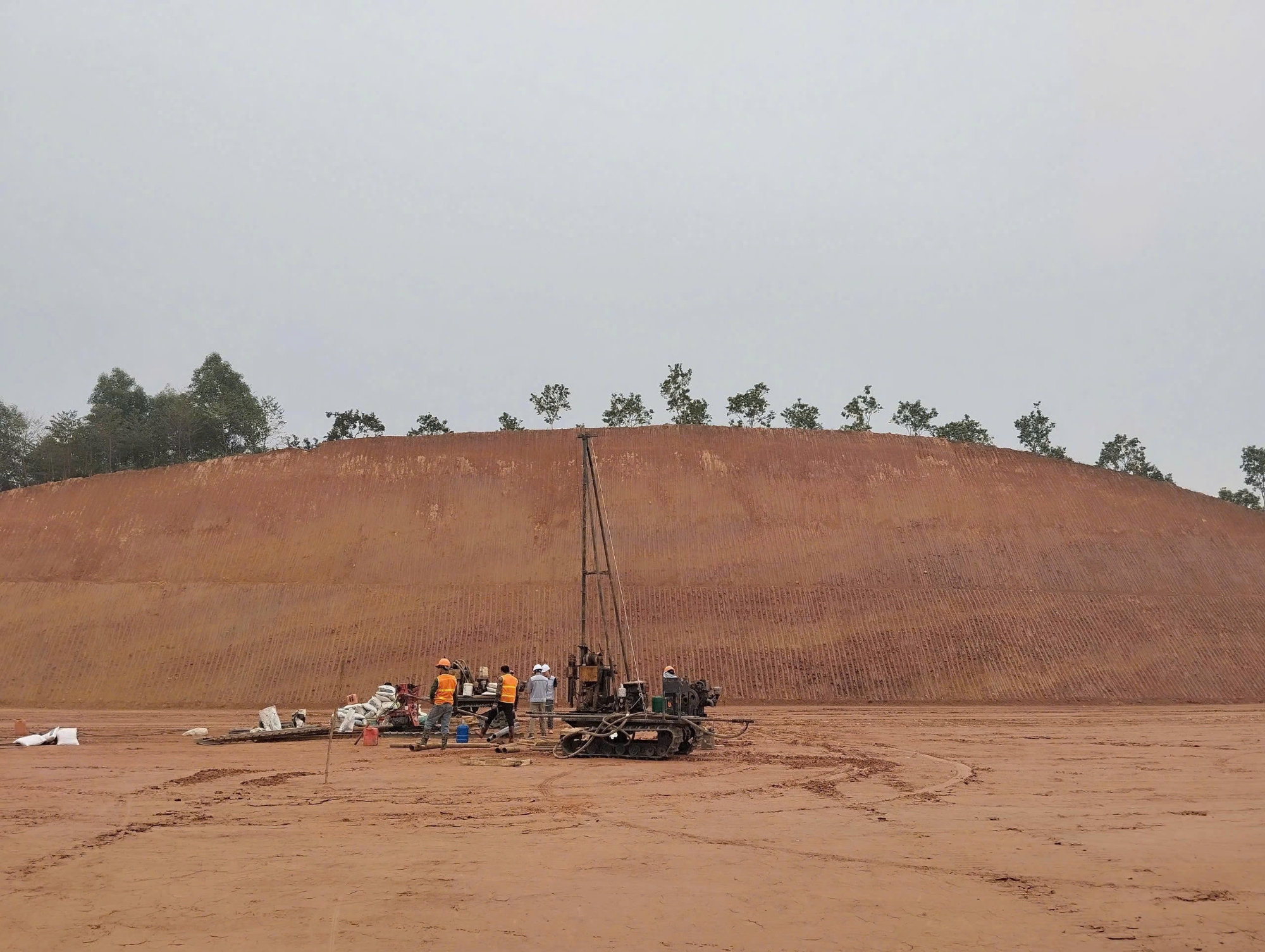

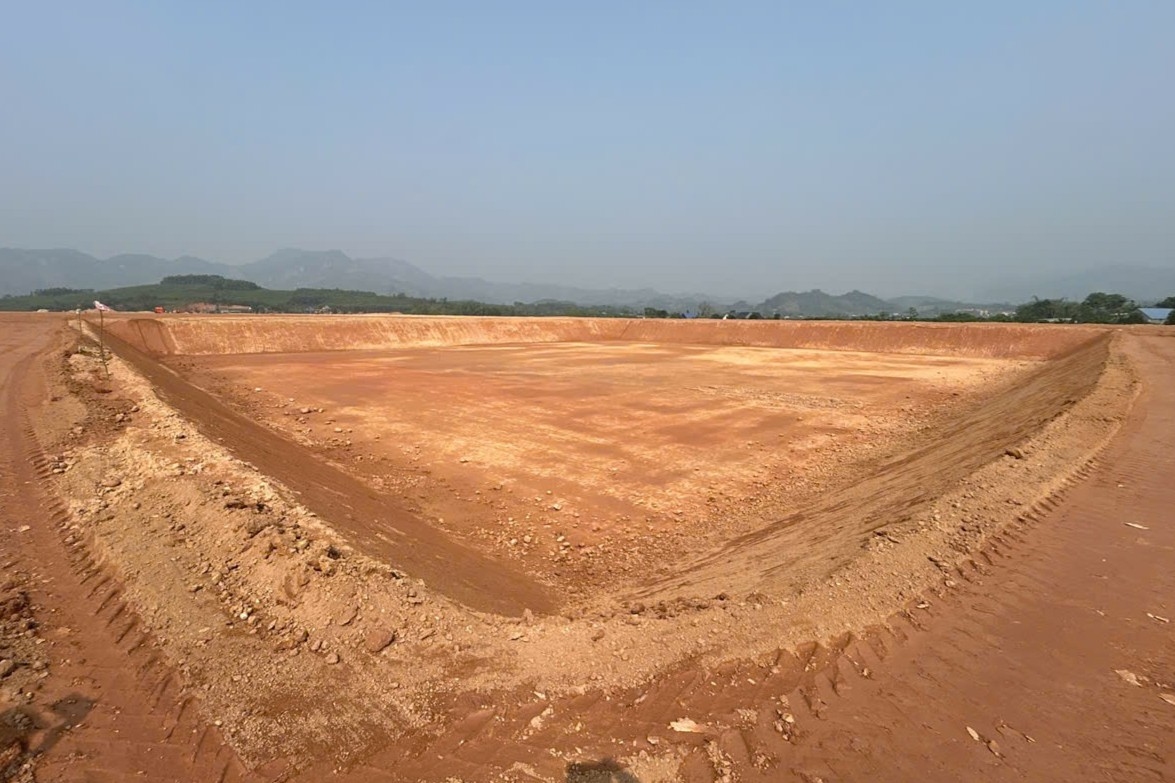

Các hạng mục đầu tiên tại công trường Dự án Nhà máy Điện sinh khối Tuyên Quang đang được PECC2 khẩn trương triển khai.

Song song với công tác triển khai ngoài hiện trường, Tổng thầu EPC – PECC2 cũng đã phối hợp với Chủ đầu tư và tư vấn quản lý dự án để xây dựng và đưa vào áp dụng hệ thống E-Submittal Management System (ESM) - một nền tảng quản lý hồ sơ kỹ thuật số do chính PECC2 phát triển nhằm phục vụ công tác quản lý và phê duyệt hồ sơ thiết kế trong suốt quá trình triển khai thực hiện dự án. ESM cho phép số hóa toàn bộ quy trình trình duyệt hồ sơ, bản vẽ giữa các bên tham gia dự án. Thông qua hệ thống, các bên có thể nhanh chóng xem xét, góp ý và phê duyệt tài liệu kỹ thuật ở bất kỳ đâu, rút ngắn đáng kể thời gian xử lý so với phương thức truyền thống đồng thời cũng tiết kiệm rất nhiều chi phí in ấn khi chỉ cần xuất bản ấn bản được phê duyệt cuối cùng để phục vụ các công việc thi công xây dựng ngoài công trường. Hệ thống còn tích hợp các tính năng theo dõi tiến độ xử lý tài liệu theo thời gian thực, quản lý phản hồi giữa các bên, lưu trữ dữ liệu tập trung và tự động hóa thông báo – đảm bảo không có hồ sơ nào bị bỏ sót hay chậm trễ trong quá trình luân chuyển. Việc ứng dụng ESM góp phần nâng cao hiệu quả phối hợp, tối ưu công tác quản lý kỹ thuật, tiến độ phê duyệt, hạn chế sai sót và đẩy nhanh quá trình triển khai dự án theo hướng hiện đại, đồng bộ và minh bạch.

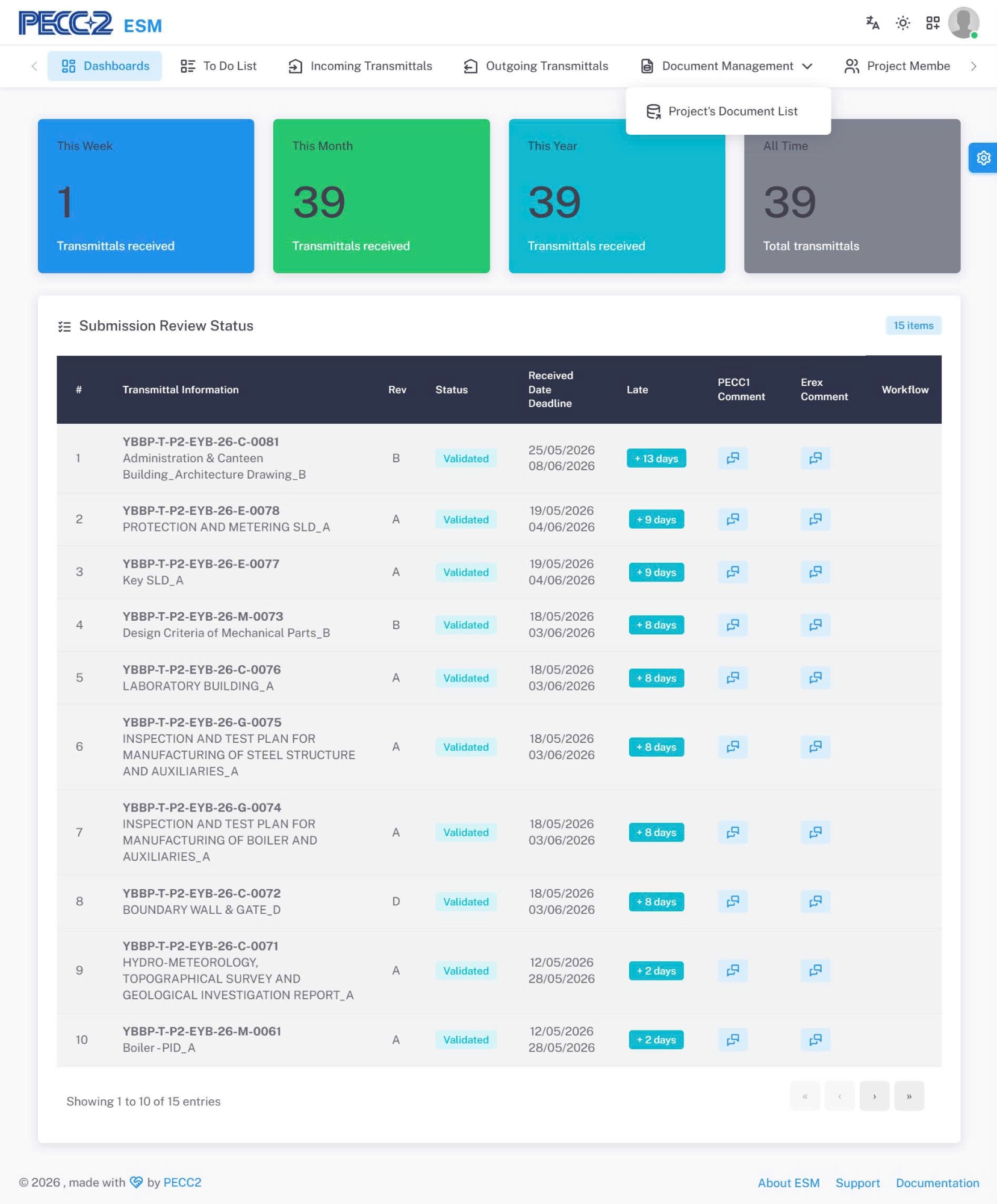

Hệ thống E-Submittal Management System (ESM) do PECC2 phát triển nhằm phục vụ công tác quản lý và phê duyệt thiết kế.

Cả hai nhà máy đều sử dụng công nghệ nhiệt điện ngưng hơi truyền thống với lò hơi dạng ghi, bao gồm một tổ máy phát điện công suất 50MW cùng hệ thống tiếp nhận, lưu trữ và xử lý nhiên liệu sinh khối, tua-bin hơi và trạm biến áp nâng áp 11/110kV công suất 63MVA. Nguồn nhiên liệu chính của dự án là phụ phẩm, phế phẩm từ hoạt động sản xuất nông – lâm nghiệp tại địa phương và khu vực lân cận.

Theo kế hoạch, cả hai nhà máy dự kiến hoàn thành và đưa vào vận hành thương mại vào đầu năm 2028 với sản lượng điện khoảng 300GWh mỗi năm, góp phần bổ sung nguồn điện sạch cho hệ thống điện quốc gia, đồng thời thúc đẩy phát triển kinh tế tuần hoàn, giảm phát thải khí nhà kính và nâng cao an ninh năng lượng khu vực trung du miền núi phía Bắc.

Việc đồng thời triển khai hai dự án tiếp tục khẳng định năng lực của PECC2 trong vai trò Tổng thầu EPC các dự án năng lượng tái tạo quy mô lớn, đồng thời thể hiện cam kết đồng hành cùng xu hướng chuyển dịch năng lượng xanh, bền vững tại Việt Nam.

Với tinh thần chủ động, quyết liệt cùng sự phối hợp chặt chẽ giữa các bên liên quan, PECC2 tin tưởng các dự án sẽ được triển khai hiệu quả, đáp ứng các mục tiêu về tiến độ, chất lượng và an toàn, góp phần bổ sung nguồn năng lượng sạch, bền vững cho hệ thống điện quốc gia cũng như thúc đẩy phát triển kinh tế - xã hội tại địa phương.

Thực hiện: PECC2
